Saiba quando a usina flutuante da Itaipu vai começar a gerar energia

Itaipu completa primeira fase de montagem da usina solar flutuante

Foto: Elder Alejandro Baez Flores/Itaipu Binacional.

A Itaipu Binacional concluiu, na última sexta-feira (26), a fase de montagem e ancoragem da ilha solar flutuante no reservatório da hidrelétrica, um marco importante no projeto-piloto de 1 MWp (megawatt-pico) que visa diversificar a matriz energética da empresa com fontes renováveis e de baixa emissão.

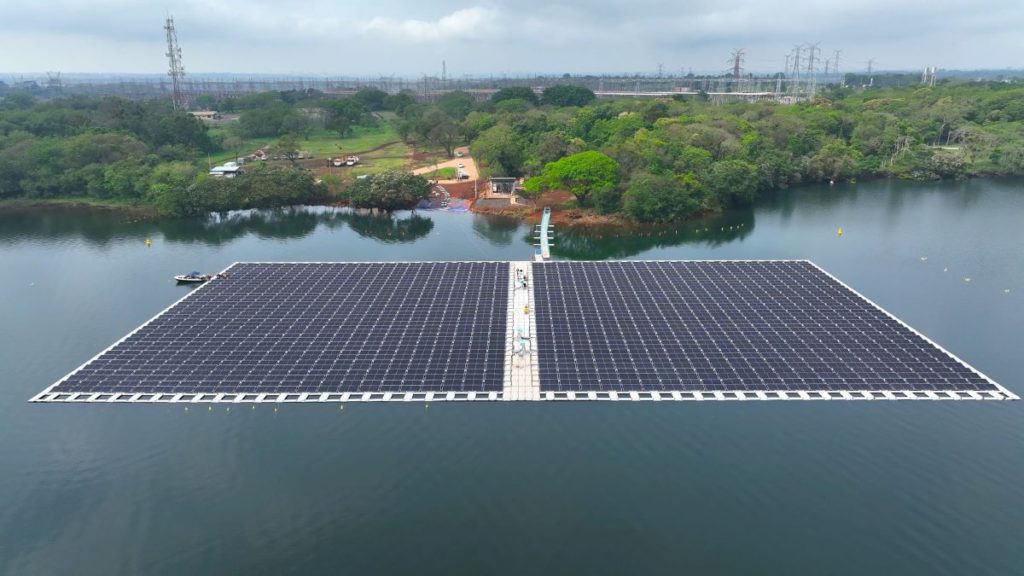

A estrutura, instalada sobre flutuadores em uma área de 7.600 m², já recebeu todos os 1.568 painéis fotovoltaicos. Nas próximas duas semanas serão finalizadas a instalação dos últimos equipamentos e a conexão de cabos de energia e comunicação.

Posteriormente, se iniciará a etapa de testes e comissionamento.

A previsão é que a usina comece a operar em plena carga até o final de novembro, após a realização dos testes de comissionamento a frio (sem geração de energia), visando a identificação de possíveis falhas estruturais ou construtivas, e a quente (com energização dos equipamentos).

A geração será destinada ao consumo interno da própria Itaipu.
